Nội dung chính
Khi không khí xuân lan tỏa, công trường Thủy điện tích năng Bác Ái đang bứt phá tốc độ thi công, hứa hẹn đưa nhà máy vào hoạt động vào cuối 2029.
Bối cảnh và mục tiêu dự án
Dự án Thủy điện tích năng Bác Ái (xã Bác Ái Tây, tỉnh Khánh Hòa) là công trình thủy điện tích năng đầu tiên của Việt Nam, với công suất thiết kế 1.200 MW và chiều cao cột nước hơn 400 m. Dự án được xem là trọng điểm quốc gia, góp phần quan trọng vào an ninh năng lượng và điều độ hệ thống điện trong những năm tới.
Tiến độ thi công giai đoạn 2: Các mũi hầm và kết quả đạt được

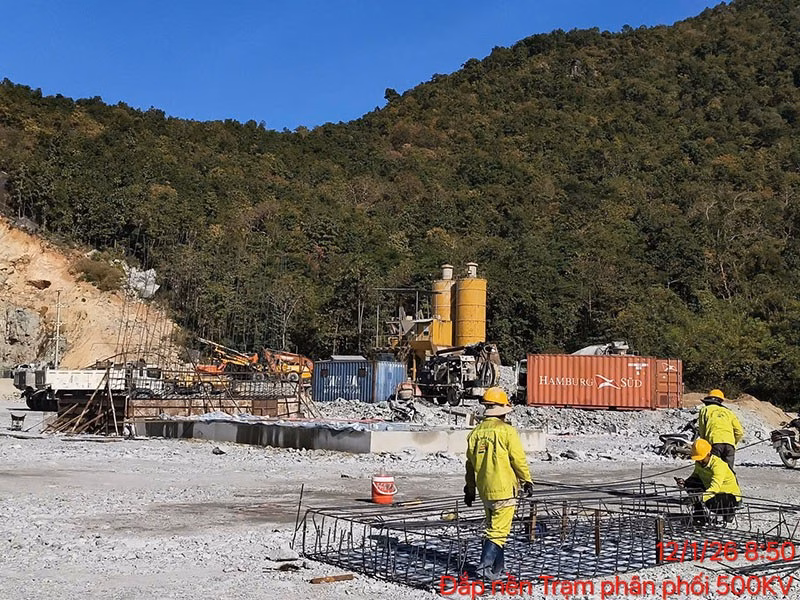

Khởi công giai đoạn 2 vào tháng 2/2025, dự án đã hoàn thành nhanh chóng các hạng mục nền tảng: hệ thống lán trại, công trình phụ trợ, cấp điện và cấp nước. Đặc biệt, hệ thống đường thi công phần hở đã sẵn sàng, đáp ứng yêu cầu vận chuyển thiết bị và vật liệu cho các hầm ngầm quy mô lớn.
Số liệu khai thác hầm
- Khối lượng đào và gia cố hiện đạt 3.178 m trong tổng độ dài 17.000 m, tương đương 18,7 % tiến độ giai đoạn 2.
- Độ cường độ đào thực tế trung bình 120‑180 m/tháng, vượt xa mục tiêu 90 m/tháng đã đề ra trong hợp đồng.
- 5 mũi thi công đồng thời, trong đó mũi VH3 đạt đỉnh 180 m/tháng – gấp đôi tiến độ kỳ vọng.

Trung tá Lê Đình Lam, Giám đốc điều hành liên danh gói thầu, khẳng định: “Từ khi khởi công tháng 2/2025, chúng tôi đã triển khai đồng loạt các hạng mục thi công. Tiến độ và cường độ của các mũi thi công đều vượt so với kỳ vọng của chủ đầu tư và nhà thầu.”
Chiến lược tăng tốc: Đội ngũ, thiết bị và lịch làm việc
Nhà thầu áp dụng mô hình “3 ca, 4 kíp” làm việc ngày đêm, đồng thời giảm quy mô nhân lực nhờ cơ giới hoá. Số lượng thiết bị khoan, phá, bốc xúc được huy động gấp 3 lần nhu cầu tối thiểu, cho phép thực hiện 5 mũi thi công chỉ với khoảng 300 công nhân – giảm 70 % nhân lực so với quy chuẩn truyền thống.
Trong thời gian Tết Dương lịch, các ca vẫn duy trì hoạt động, chỉ cho phép nghỉ tối đa 3‑5 ngày để không làm gián đoạn tiến độ. Kế hoạch cuối tháng 2/2026 dự kiến sẽ chạm tới phạm vi Nhà máy ngầm – mốc then chốt để đẩy nhanh các hạng mục tiếp theo và bảo đảm phát điện đúng kế hoạch.
Ý nghĩa quốc gia và tiềm năng kinh tế
Ông Phạm Thanh Hoài, Giám đốc Ban Quản lý dự án Điện 3 (EVNPMB3), nhấn mạnh: “Dự án Thủy điện tích năng Bác Ái là công trình trọng điểm quốc gia, có vai trò quyết định trong việc bảo đảm an ninh năng lượng và điều độ lưới điện.”
Với tổng mức đầu tư khoảng 21,1 nghìn tỷ đồng (vốn đối ứng EVN + vay 6 nhà tài trợ quốc tế), dự án đạt tỷ lệ nội địa hoá cao: toàn bộ công tác xây dựng, từ bê tông cốt thép đến đào hầm, đều do các nhà thầu Việt Nam thực hiện. Các cấu kiện quan trọng như ống áp lực cao, cột áp hơn 400 m, đã được thiết kế, chế tạo và lắp đặt hoàn toàn trong nước.
Những thách thức và bước tiếp theo
Tiến độ phát điện dự kiến: tổ máy số 1 vào cuối 2029, tổ máy số 4 vào cuối 2030, và khánh thành toàn bộ nhà máy vào tháng 6/2031. Để đạt mục tiêu này, dự án đang tiến hành lựa chọn nhà thầu cung cấp thiết bị cơ điện chính, dự kiến ký hợp đồng vào quý II/2026.
Những khó khăn ban đầu về giải phóng mặt bằng đã được khắc phục, và hiện nay công trường duy trì cường độ cao nhờ sự phối hợp chặt chẽ giữa chủ đầu tư, nhà thầu và các nhà cung cấp thiết bị.
Với tinh thần “vượt nắng thắng mưa”, các đội ngũ thi công Bác Ái đang chứng minh khả năng thực hiện dự án quy mô quốc gia trong thời gian ngắn, đồng thời nâng cao tiêu chuẩn an toàn lao động và bảo vệ môi trường.
